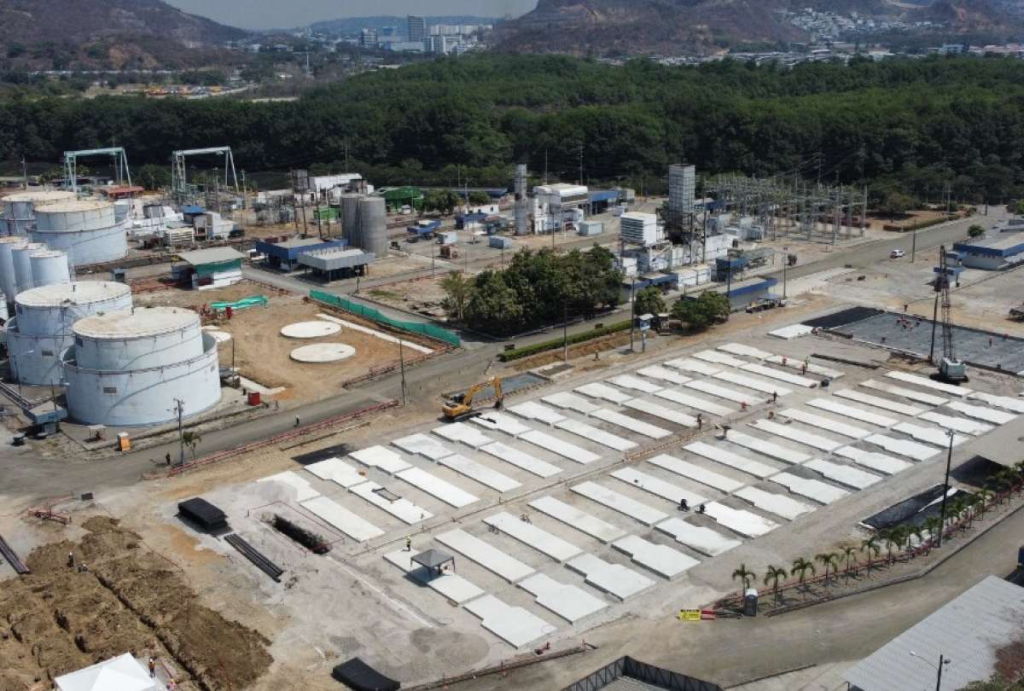

El árbitro de emergencia del Centro de Arbitraje y Mediación de la Cámara de Comercio Ecuatoriano Americana (AMCHAM) emitió una resolución en la que dictaminó que PROGEN incurrió en múltiples incumplimientos en el marco del contrato para la construcción de la central termoeléctrica Salitral, de 100 megavatios (MW).
La resolución desestima la solicitud de medidas cautelares presentada por PROGEN Industries LLC, que buscaba frenar los efectos de la terminación unilateral del contrato ejecutada por la Corporación Eléctrica del Ecuador (CELEC EP). Entre esas medidas se incluía el intento de impedir la ejecución de garantías contractuales a favor del Estado ecuatoriano. Según lo expuesto por el árbitro, los antecedentes presentados evidencian que PROGEN incurrió en demoras significativas que comprometieron el cumplimiento del contrato, impidiendo el avance de la obra.
